Assessoria de gestão para empresas que trabalham por obra, pedido ou contratoAssessoria de gestão por obra e contrato

Você já pensou em ter alguém acompanhando o previsto e o realizado de cada obra, entrega e contrato?

Funciona assim: sua equipe me envia o que já tem, do jeito que tem. Eu organizo, comparo com o orçamento e devolvo toda semana um relatório mostrando onde o custo passou do previsto e quanto cada trabalho vai deixar de lucro. Sem ERP e sem mais uma tarefa para quem já está tocando o serviço.

Na correria do dia a dia

O dono resolve compra, equipe e cliente ao mesmo tempo, e o controle de cada contrato fica para depois.

01A empresa não tem ERP

Os custos ficam espalhados em notas, planilhas, mensagens e na cabeça de quem está na obra, sem uma visão de cada contrato.

02Tem sistema, mas os números não fecham

A equipe está tocando o serviço, os lançamentos atrasam ou ficam pela metade, e ninguém confia no relatório que sai dele.

03O custo de uma obra se mistura com o da outra

A mesma nota, a mesma equipe e o mesmo caminhão atendem dois trabalhos, e ninguém separa o que é de cada um.

O mesmo desvio de R$ 25 mil

A diferença está em quando ele aparece. Com 40% de avanço, ainda dá tempo de agir.

Visto durante a execuçãoAinda dá tempo de pedir aditivo, renegociar com fornecedor ou ajustar a equipe para reduzir o impacto.
Descoberto no fechamentoO desvio já está dentro do resultado do contrato, e o lucro previsto diminuiu.

Para quem é

Para empresas com vários trabalhos andando ao mesmo tempo, cada um com seu orçamento, prazo e resultado.

Faz sentido para você se

01
A empresa vende e fatura, mas você não sabe dizer quanto sobrou.

O dinheiro entra e sai, o caixa oscila, e o lucro de cada venda, obra ou contrato só aparece no fechamento do contador, quando aparece.

02
Falta tempo, e falta alguém preparado, para olhar os números com você.

A equipe está tocando o serviço, e contratar um gestor só para essa rotina costuma pesar mais do que a empresa comporta hoje.

03
Você trabalha cada vez mais, e a empresa não cresce na mesma proporção.

Mais clientes, mais obras e mais horas no fim de semana, com um resultado no fim do ano muito parecido com o do ano anterior.

04
Cada orçamento novo sai sem saber quanto o anterior deixou.

Sem saber que tipo de serviço dá lucro, o preço segue a intuição e o mesmo erro se repete na próxima venda.

Obra no cliente

Montagem e manutenção em campo

Equipe deslocada, diárias, hospedagem e horas extras que somem no meio do custo da obra.

Pedido a pedido

Fabricação sob encomenda

Caldeiraria, estruturas, máquinas e equipamentos, cada pedido com material, horas e prazo próprios.

Ordem de serviço

Usinagem e serviços por OS

Muitas ordens pequenas, cada uma com seu custo e seu resultado, que ninguém consegue somar no fim do mês.

Projeto por etapa

Elétrica, automação e engenharia

Projetos vendidos por escopo, com entregas, medições e faturamento por etapa.

Segmentos atendidos

Elétrica e automação industrialMontagem industrialMontagem eletromecânicaManutenção industrialCaldeirariaEstruturas metálicasMetalurgiaUsinagemMecânica industrialFabricação de máquinasFabricação de equipamentosReforma e modernização industrialInstalação solarEngenharia e projetos

O que eu faço

Ajudo a controlar o previsto, o realizado e o resultado, contrato por contrato, toda semana.

Funciono como um braço direito do dono na parte dos números, sem tirar ninguém da equipe do serviço.

Previsto

O que foi orçado para material, equipe, terceiros, deslocamento e prazo de cada trabalho.

Realizado

O que já foi comprado, apontado e executado, lançado no contrato e no centro de custo certos.

Resultado

Quanto cada entrega tende a deixar no fim, se o ritmo continuar, e o que falta medir, faturar e receber.

Perguntas que passam a ter resposta toda semana

ResultadoO contrato vai deixar o que foi orçado?

Custo orçado, realizado e projetado no término.

HorasAs horas apontadas viraram avanço?

Horas consumidas comparadas com o avanço de cada frente.

PrazoQual entrega vai atrasar?

Avanço previsto contra realizado e a data de término na tendência atual.

MediçõesO que foi executado e ainda não foi faturado?

Etapas concluídas sem solicitação de medição enviada ao cliente.

CarteiraQue tipo de serviço deixa mais resultado?

Resultado acumulado por tipo de contrato, para orientar os próximos orçamentos.

Por que assessoria

O trabalho acontece junto com a execução, semana após semana.

Consultoria

Costuma entrar por um período definido, levantar a situação e entregar recomendações para a própria empresa colocar em prática.

Assessoria, como eu trabalho

Fico na rotina enquanto os contratos estão andando: recebo o que a equipe envia, atualizo os números, aponto o desvio e, na semana seguinte, confiro com você se a decisão tomada mudou o resultado.

Como funciona

Do primeiro contato ao relatório semanal.

01Primeira conversa

Por vídeo, para entender como a empresa orça e onde o custo é registrado hoje.

02Montagem

Os contratos ativos entram no meu sistema, com o orçamento separado pelos grupos de custo que a empresa já usa.

03Rotina semanal

A equipe me envia o que entrou na semana, do jeito que já registra.

04Relatório

Para a diretoria e para quem a empresa indicar.

Repete toda semana

O que a empresa envia, do jeito que tem.

Informação que não existe aparece no relatório como lacuna escrita.
O que chegaEm que formato→No que vira
Orçamento
PlanilhaPDF

Linha de base de cada contrato

Pedidos e notas fiscais
PDFFoto

Custo no contrato e no grupo certo, inclusive a nota que atende duas obras

Apontamento ou lista de quem esteve em cada obra
PlanilhaPapelMensagem

Mão de obra com encargos, separada por frente de trabalho

Terceiros, locação, diárias e combustível
NotaRecibo

Custo no contrato de origem

Avanço informado pelo encarregado
PlanilhaMensagemÁudioFoto do quadro

Avanço físico por etapa

Medições
PlanilhaPDF

Controle do executado, solicitado, faturado e recebido

Não lanço nada no fiscal ou contábil, não troco seu sistema nem sua planilha e não aprovo compra.

RemotoSem fidelidadeCancelamento com 30 dias

Uso ferramentas próprias, com apoio de inteligência artificial, para ler notas, áudios e planilhas mais rápido. A conferência e a análise de cada número são feitas por mim.

Sigilo. Os documentos enviados são usados só no acompanhamento, não são repassados a terceiros e são tratados conforme a LGPD (Lei 13.709/2018). Se a empresa preferir, assino um termo de confidencialidade antes do primeiro envio.

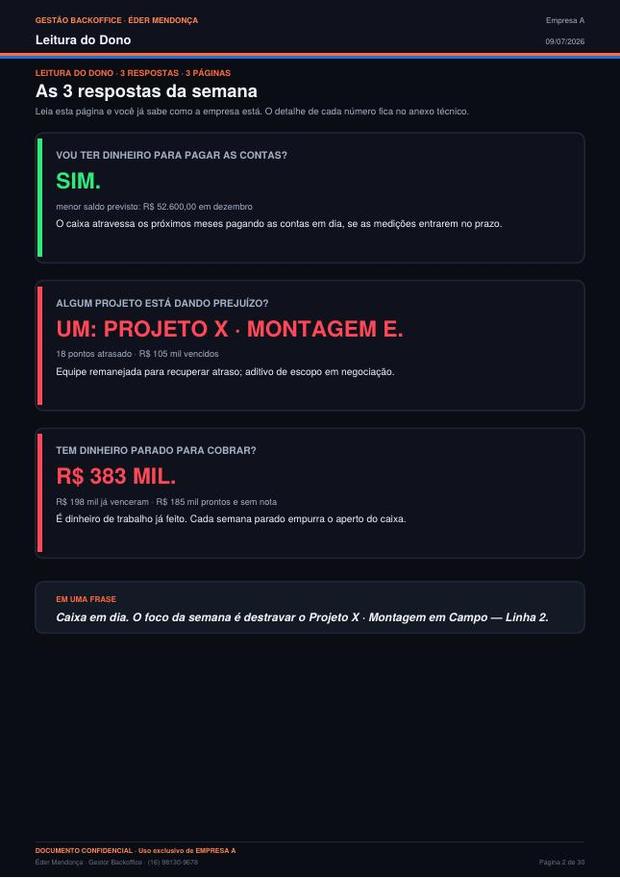

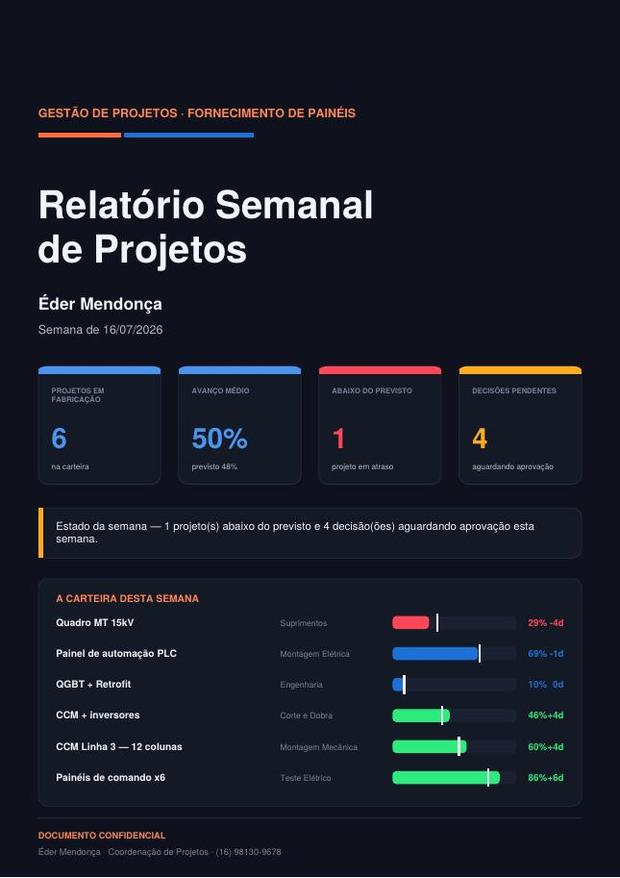

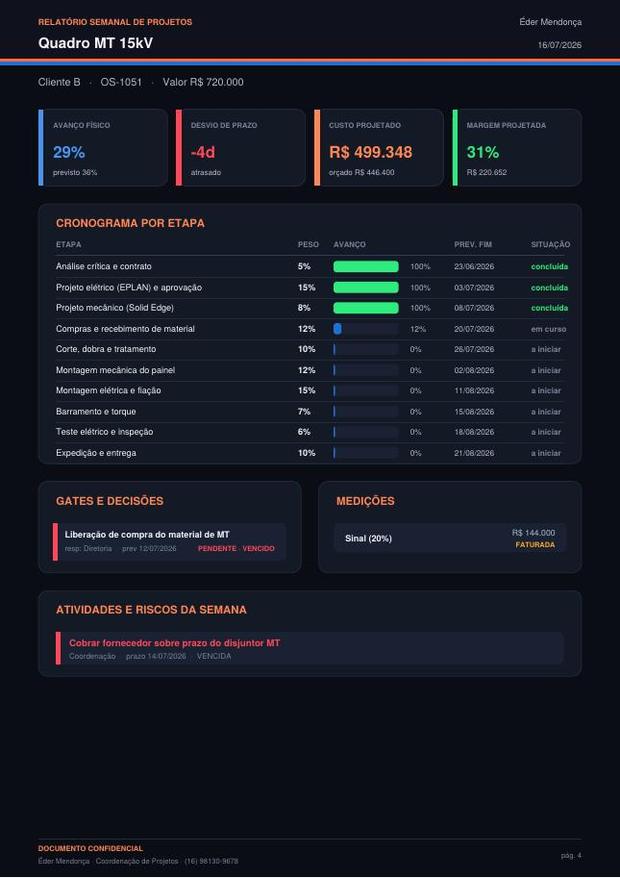

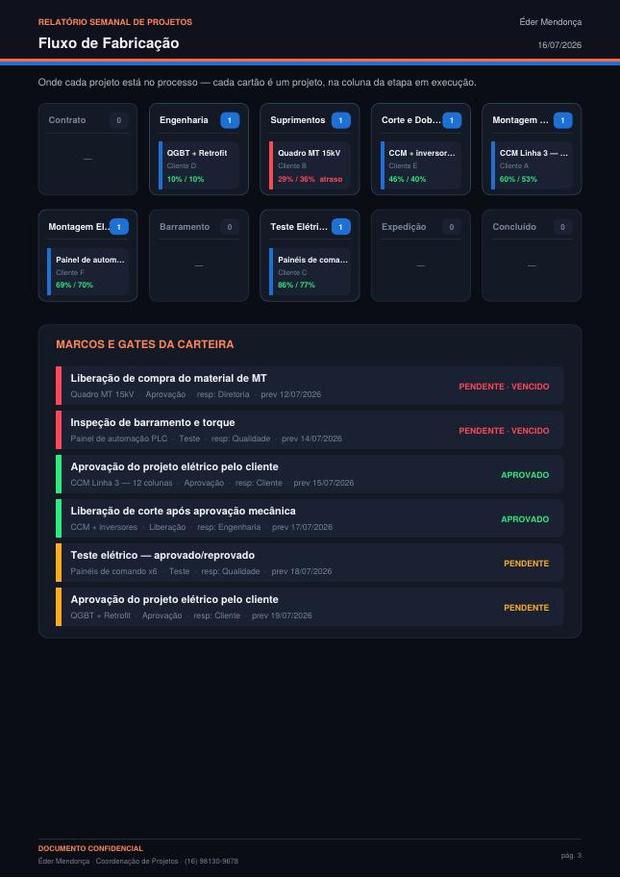

Exemplo de relatório semanal

O que chega toda semana, contrato por contrato.

Uma montagem industrial como exemplo. Navegue pelas abas: o resumo do contrato, os 14 centros de custo abertos em 28 itens, as decisões da semana e a carteira inteira.

Relatório semanal · Semana 43 · Exemplo ilustrativo

Contrato A · Montagem eletromecânica de linha de utilidades

Valor do contrato R$ 480 mil · Avanço físico 42% (previsto 50%)

Situação: atenção

Resumo

Este contrato tende a fechar R$ 25 mil acima do custo orçado.

Custo orçadoR$ 336 milbase do contrato
Realizado até hojeR$ 150 mil45% do orçado
Projetado no términoR$ 361 mil+R$ 25 mil
A faturarR$ 96 milmedição 2 pendente

Avanço físico x custo consumido

Avanço previstoAvanço realizadoCusto consumido

O custo andou mais rápido que a obra: 45% do orçamento gasto para 42% de avanço.

Resultado do contrato

Resultado previstoR$ 144 mil
Resultado projetadoR$ 119 mil

Resultado do contrato: valor contratado menos os custos diretos, antes das despesas fixas da empresa.

Centros de custo

De onde vêm os R$ 25 mil, item por item.

14centros de custo e 28 itens acompanhados
13itens com tendência acima do orçado
R$ 150.000gasto até hoje, para R$ 135.940 esperados pelo ritmo
R$ 12.400gasto nesta semana

Os R$ 25 mil, por causa

  1. Mudança de projeto sem aditivo+R$ 9.000
    C04 · C05 · C08 · pode voltar como aditivo
  2. Produtividade da montagem+R$ 7.500
    C01 · C03 · 100 h acima nos montadores
  3. Recuperação do atraso da etapa 2+R$ 3.500
    C02 · 2 sábados e hora extra
  4. Aluguel de guindaste com diárias a mais+R$ 3.000
    C09 · chuva e reprogramação
  5. Equipe 2 dias a mais em campo+R$ 2.000
    C11 · C12 · hospedagem, alimentação e transporte

Custo por centro e tendência no término

Mão de obraC01 a C03R$ 118.000 → R$ 129.000+R$ 11.000
C01Mão de obra diretaesperado pelo avanço · 3 itens+R$ 6.500Acima do ritmoR$ 92.000R$ 43.800R$ 39.920R$ 98.500
Montadores mecânicos e soldadores800 h orçadas · 420 h apontadas · R$ 65/h+R$ 6.500R$ 52.000R$ 27.300R$ 21.840R$ 58.500

No ritmo atual, fecham com 900 h. Parte das horas foi retrabalho nos suportes.

Eletricistas e instrumentistas400 h orçadas · 150 h apontadas · R$ 60/hR$ 0R$ 24.000R$ 9.000R$ 10.080R$ 24.000
Encarregado de montagem12 semanas · 6 decorridasR$ 0R$ 16.000R$ 7.500R$ 8.000R$ 16.000
C02Horas extrasesperado pelo avanço · 2 itens+R$ 3.500Acima do orçadoR$ 6.000R$ 6.400R$ 2.520R$ 9.500
Hora extra 50% (dias úteis)40 h orçadas · 38 h usadas+R$ 1.400R$ 3.600R$ 3.400R$ 1.512R$ 5.000
Hora extra 100% (sábados)2 sábados para recuperar a etapa 2+R$ 2.100R$ 2.400R$ 3.000R$ 1.008R$ 4.500

A verba de hora extra já passou do orçado.

C03Encargos e benefíciosesperado acompanha a folha · INSS, FGTS, férias e 13º proporcionais+R$ 1.000No ritmoR$ 20.000R$ 7.800R$ 8.400R$ 21.000

Sobe junto com as horas a mais.

MateriaisC04 a C08R$ 112.000 → R$ 121.000+R$ 9.000
C04Materiais: estruturas e suportesesperado pela entrega · 3 itens+R$ 5.000Acima do ritmoR$ 34.000R$ 19.000R$ 14.280R$ 39.000
Perfis e vigas3,6 t orçadas · 2,1 t compradas+R$ 3.000R$ 18.000R$ 10.500R$ 7.560R$ 21.000

Peças refeitas depois da mudança de projeto pedida pelo cliente.

Chapas e suportes de tubulação64 suportes · 18 refeitos+R$ 2.000R$ 11.000R$ 6.500R$ 4.620R$ 13.000
Grades e guarda-corpos46 mR$ 0R$ 5.000R$ 2.000R$ 2.100R$ 5.000
C05Materiais: tubulação e conexõesesperado pela entrega · 2 itens+R$ 3.000Acima do ritmoR$ 30.000R$ 13.500R$ 12.600R$ 33.000
Tubos de aço carbono420 m orçados · trecho 2 refeito+R$ 2.000R$ 18.000R$ 8.500R$ 7.560R$ 20.000

Mesma mudança de projeto, ainda sem aditivo solicitado.

Conexões e flanges186 peças+R$ 1.000R$ 12.000R$ 5.000R$ 5.040R$ 13.000
C06Materiais: válvulas e instrumentosesperado pela entrega · 38 itens · 14 entreguesR$ 0No ritmoR$ 22.000R$ 8.000R$ 8.000R$ 22.000
C07Materiais: cabos e infraestrutura elétricaesperado pela entrega · 1.150 m de cabo · começa na semana 7R$ 0No ritmoR$ 14.000R$ 3.500R$ 3.500R$ 14.000
C08Consumíveis de solda e fixaçãoesperado pelo avanço · eletrodos, discos, gases e parafusos+R$ 1.000Acima do ritmoR$ 12.000R$ 6.000R$ 5.040R$ 13.000

Consumo maior por causa do retrabalho.

Terceiros e aluguéisC09 a C10R$ 44.000 → R$ 47.000+R$ 3.000
C09Aluguel de guindasteesperado por diária · 8 diárias orçadas · 4 usadas · 10 na tendência+R$ 3.000Acima do ritmoR$ 12.000R$ 6.000R$ 4.500R$ 15.000

Uma diária perdida por chuva e outra por reprogramação da montagem.

C10Serviços terceirizadosesperado pela medição · 3 itensR$ 0No ritmoR$ 32.000R$ 7.000R$ 7.000R$ 32.000
Pintura industrial1.100 m² · 20% medidoR$ 0R$ 15.000R$ 3.000R$ 3.000R$ 15.000
Isolamento térmico280 m de linhaR$ 0R$ 8.000R$ 2.000R$ 2.000R$ 8.000
Ensaios e teste hidrostáticoEND nas soldas e teste da linhaR$ 0R$ 9.000R$ 2.000R$ 2.000R$ 9.000
MobilizaçãoC11 a C12R$ 32.000 → R$ 34.000+R$ 2.000
C11Hospedagem e alimentaçãoesperado pelo tempo · 2 itens+R$ 1.500AdiantadoR$ 22.000R$ 11.500R$ 11.000R$ 23.500
Hospedagem8 pessoas · 2 diárias a mais+R$ 1.000R$ 13.000R$ 6.900R$ 6.500R$ 14.000

Equipe ficou 2 dias a mais na etapa 2.

Alimentação8 pessoas · almoço e jantar+R$ 500R$ 9.000R$ 4.600R$ 4.500R$ 9.500
C12Transporte e freteesperado pelo tempo · 2 itens+R$ 500No ritmoR$ 10.000R$ 4.500R$ 4.680R$ 10.500
Transporte da equipe e combustível2 veículos · 4.200 km+R$ 500R$ 6.000R$ 3.000R$ 3.000R$ 6.500
Frete de materiais5 cargasR$ 0R$ 4.000R$ 1.500R$ 1.680R$ 4.000
Apoio à obraC13 a C14R$ 30.000 → R$ 30.000no orçado
C13Aluguel de andaimes e ferramentasesperado pelo tempo · 3 itensR$ 0No ritmoR$ 18.000R$ 8.000R$ 9.000R$ 18.000
Locação de andaimes120 m² · locação mensalR$ 0R$ 8.000R$ 4.000R$ 4.000R$ 8.000
Máquinas de solda e ferramentas6 máquinasR$ 0R$ 6.000R$ 2.500R$ 3.000R$ 6.000
Manutenção e reposiçãoR$ 0R$ 4.000R$ 1.500R$ 2.000R$ 4.000
C14Segurança e documentaçãoesperado pelo tempo · 3 itensR$ 0No ritmoR$ 12.000R$ 5.000R$ 5.500R$ 12.000
EPIs e uniformes8 kitsR$ 0R$ 4.000R$ 2.500R$ 2.000R$ 4.000
Exames, integração e NRsASO, NR-10, NR-35 e integração no clienteR$ 0R$ 5.000R$ 2.000R$ 2.000R$ 5.000
Contêiner e canteiroR$ 0R$ 3.000R$ 500R$ 1.500R$ 3.000
Total do contrato14 centros · 28 itens+R$ 25.000R$ 336.000R$ 150.000R$ 135.940R$ 361.000
Acima do orçadoAcima do ritmoAdiantadoNo ritmo

Esperado: o que já deveria ter saído pelo ritmo de cada centro (avanço, tempo de obra, entrega ou medição). Tendência: onde o centro chega no término se o ritmo atual continuar. Toque em cada centro para abrir os itens.

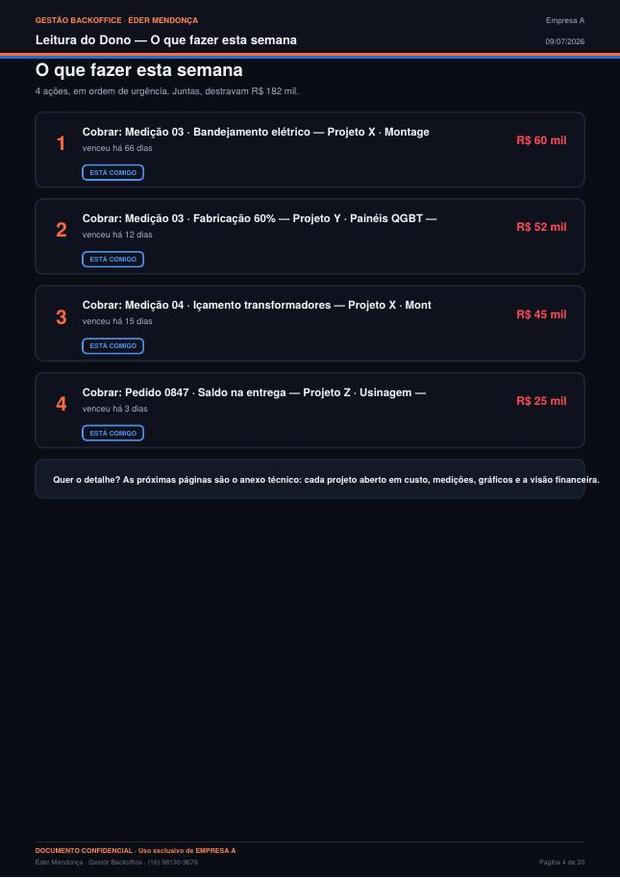

Decisões da semana

Cada desvio chega com ação, responsável e prazo.

Mão de obra · C01 a C03+R$ 11 mil

Montadores com 420 h apontadas para 42% de avanço. No ritmo atual, fecham com 900 h contra 800 orçadas, e a verba de hora extra já passou do orçado. Conferir quanto foi retrabalho nos suportes.

Produçãoaté sexta
Material · C04, C05 e C08+R$ 9 mil

Suportes e tubulação refeitos depois da mudança de projeto pedida pelo cliente, sem aditivo solicitado. Avaliar a solicitação de aditivo.

Diretoriaesta semana
A faturarR$ 96 mil

Medição 2 com etapa concluída e solicitação ainda não enviada ao cliente. Enviar a solicitação para não atrasar o recebimento.

Financeiroesta semana

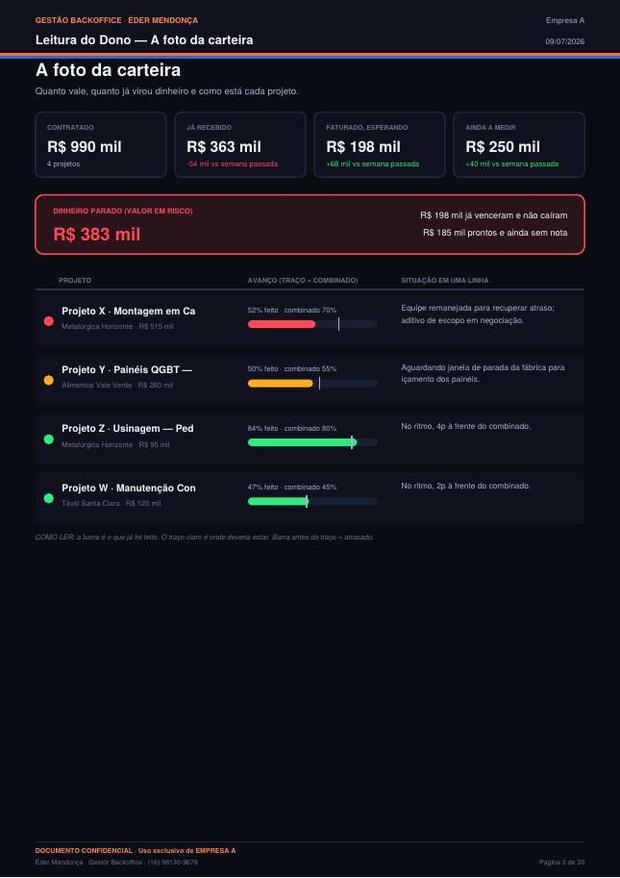

Carteira

4contratos ativos na carteira
2precisam de decisão nesta semana
R$ 337 milexecutados e ainda não faturados
ContratoSituaçãoAvançoPrazoCustoA faturarMotivo
Contrato BMontagem em campo
Crítico
Crítico
Avanço
52% de 70%
Prazovenceu 30/09
Custo+R$ 41 mil
A faturarR$ 215 mil
Entrega vencida com 52% feito
Contrato ALinha de utilidades
Atenção
Atenção
Avanço
42% de 50%
Prazo6 dias atrás
Custo+R$ 25 mil
A faturarR$ 96 mil
Mão de obra acima e medição sem solicitação
Contrato DManutenção e OS
Atenção
Atenção
Avanço
47% de 45%
Prazono prazo
Custo−R$ 3 mil
A faturarR$ 26 mil
R$ 16 mil vencidos sem cobrança
Contrato CCaldeiraria sob encomenda
No previsto
No previsto
Avanço
60% de 55%
Prazono prazo
Custono orçado
A faturarR$ 0
Sem pendência nesta semana

A barra mostra o avanço feito; o traço escuro marca onde o contrato deveria estar nesta semana.

Números ilustrativos. O formato se adapta aos contratos e aos controles que cada empresa já tem.Ver relatório completo de exemplo

Vamos conversar?

Como seria ter esse acompanhamento na sua empresa?

Conte em poucas palavras o que hoje você não consegue acompanhar como gostaria. Não precisa falar em indicadores nem conhecer sistema: basta dizer onde falta controle.

  • 1
    Você envia o formulário. Leva menos de dois minutos.
  • 2
    Eu analiso a sua situação e retorno pelo WhatsApp.
  • 3
    Conversamos por vídeo para ver como funcionaria nos seus contratos, sem compromisso de contratação.

Quanto custa? Depende do número de contratos acompanhados. Depois da conversa, você recebe uma proposta fechada.

Éder MendonçaEngenheiro, 16 anos em projetos e contratos industriais

O que você gostaria de acompanhar melhor?

Escolha uma situação ou conte com suas palavras. Deixe seus dados para receber um retorno sobre uma conversa.

Qual dessas situações parece com a sua empresa?
